Переход с 1С:УПП на ERP в 2026: ошибки и как их избежать

Поддержка 1С:УПП заканчивается. Это не прогноз — это факт. Фирма «1С» прекращает обновление регламентированной отчётности для УПП в конце 2026 — начале 2027 года. Компании, которые начнут миграцию сейчас, успеют перейти в рабочем темпе, протестировать, обучить сотрудников, запуститься без авралов. Те, кто отложит на осень, будут конкурировать за ресурсы с сотнями других организаций в такой же ситуации — и платить за срочность втрое.

По данным профессионального сообщества, до 60% проектов миграции с УПП на ERP срывают сроки или бюджет. Не потому что ERP плохая система — а потому что переход планируют как «установить новую программу и перенести данные». На практике это проект реинжиниринга: меняется архитектура, логика учёта, интеграции, пользовательские сценарии. УПП и ERP — это не два поколения одного продукта, а две принципиально разные системы с разной философией. Перенос «один в один» невозможен, и попытка его сделать — главная причина провалов.

Ниже — конкретные ошибки, которые мы наблюдаем в проектах миграции, архитектурные различия, которые влияют на каждое решение, и пошаговый подход, который позволяет перейти без потери данных и срыва сроков.

Почему 2026 — последний год для комфортного перехода

Три фактора создают жёсткие временные рамки.

Прекращение обновлений. Без актуальных форм регламентированной отчётности бухгалтерия не сможет сдавать отчёты. Каждый квартал — новые формы, новые форматы электронного обмена, новые требования законодательства. УПП перестанет получать эти обновления. Формально система продолжит работать, фактически — станет непригодной для бухгалтерского и налогового учёта.

Дефицит специалистов. Количество компаний на УПП в Беларуси и России измеряется тысячами. Когда основная масса начнёт переход одновременно — ближе к дедлайну — спрос на внедренцев ERP резко превысит предложение. Уже сейчас очередь на проекты миграции у крупных интеграторов составляет 3-4 месяца. К осени 2026 она вырастет.

Длительность проекта. Миграция средней базы УПП (50-200 пользователей, 10-15 лет истории) занимает от 4 до 8 месяцев при грамотном планировании. Сюда входит аудит, проектирование, перенос данных, параллельная эксплуатация, обучение. Начать в марте — запуститься к осени. Начать в сентябре — не закончить до нового года.

Есть и ещё один фактор, который часто упускают. Миграция — это не только технический проект. Это изменение привычек десятков сотрудников, перестройка внутренних регламентов, адаптация смежных систем. Всё это требует времени, которое невозможно сжать деньгами. Даже неограниченный бюджет не позволит обучить бухгалтерию за два дня, если обучение занимает три недели.

Откладывать дальше — осознанно выбирать худший сценарий: аврал, переплата, риск ошибок при переносе данных под давлением сроков.

Пять критических ошибок при миграции УПП на ERP

Ошибка 1: переносить все доработки «как есть». УПП в типичной организации содержит десятки, иногда сотни доработок, накопленных за 10-15 лет. Попытка воспроизвести каждую из них в ERP — гарантированный срыв сроков. Часть доработок дублирует функционал, который уже есть в ERP. Часть — компенсирует ограничения УПП, которых в ERP нет. Часть — реализует бизнес-процессы, которые давно изменились. Правильный подход: аудит доработок с классификацией на «нужно», «есть в типовой», «устарело». По нашему опыту, 30-40% доработок УПП не требуют переноса.

Ошибка 2: игнорировать подготовку базы данных. База УПП за годы эксплуатации накапливает мусор: неиспользуемые файлы в хранилище, XML электронных счетов-фактур (ЭСЧФ), устаревшие индексы полнотекстового поиска, промежуточные данные обменов. В одном из проектов мы сократили объём базы на 10 ГБ только за счёт архивирования вложенных файлов на диск и очистки накопленных XML. Переносить этот балласт в ERP — тратить время и дисковое пространство впустую. Подготовка базы до миграции критически важна.

Ошибка 3: пропускать параллельную эксплуатацию. Параллельный запуск — когда обе системы работают одновременно 1-2 месяца — стоит дорого: двойной ввод данных, двойная нагрузка на бухгалтерию, двойные серверные ресурсы. Но альтернатива дороже. Без параллельного запуска расхождения в учёте обнаруживаются уже после закрытия периода, когда исправлять поздно и больно. Мы видели проект, где отказ от параллельного запуска привёл к трёхмесячной сверке данных после перехода — экономия обернулась потерями.

Ошибка 4: недооценивать обучение персонала. УПП и ERP — разные системы. Интерфейс другой, навигация другая, логика проведения документов другая. Бухгалтер, который 10 лет работал в УПП, не станет продуктивным в ERP за один день. Если запуск назначен на понедельник, а обучение провели в пятницу — первые две недели пользователи будут звонить в поддержку по каждой операции. Обучение должно начинаться за 3-4 недели до запуска, на тестовой базе с реальными данными компании.

Ошибка 5: планировать миграцию данных как разовое действие. Перенос остатков, справочников, истории операций — это не кнопка «загрузить». Это итеративный процесс: пробный перенос, сверка, исправление ошибок маппинга, повторный перенос, повторная сверка. Минимум 3-4 итерации до приемлемого результата. Каждая итерация выявляет новые расхождения: здесь справочник номенклатуры содержит дубли, там контрагент сменил ИНН, в третьем месте валюта документа не совпадает с валютой регистра. Планировать на это один день — значит гарантировать хаос при запуске.

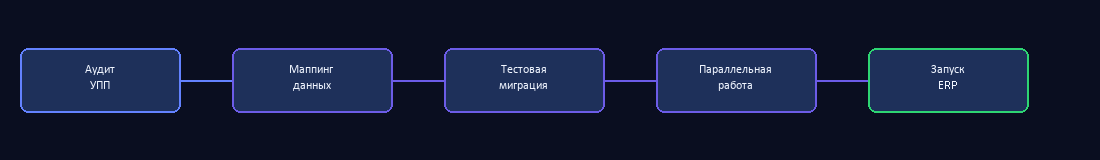

Этапы миграции с УПП на ERP

Архитектурные отличия УПП и ERP: что меняется принципиально

Переход с УПП на ERP — не обновление версии. Это смена архитектурной парадигмы. Понимание ключевых различий помогает оценить масштаб проекта и избежать ложных ожиданий.

Монолит против модульной системы. УПП — монолитная конфигурация, где все подсистемы тесно связаны. Изменение в одном месте может неожиданно повлиять на другое. Доработка в модуле производства ломает закрытие месяца в бухгалтерии — типичная ситуация. ERP построена на подсистемах с чёткими границами: управление производством, управление закупками, казначейство, бюджетирование — каждая подсистема автономна и взаимодействует с другими через определённые интерфейсы. Это принципиально меняет подход к доработкам: изменения в одной подсистеме изолированы и не затрагивают остальные.

Прямая запись в регистры против документо-ориентированного подхода. В УПП распространена практика прямой записи движений в регистры накопления и бухгалтерии из кода. Быстро, гибко — и хрупко. В ERP документ сам формирует движения по регистрам через механизм проведения. Попытка перенести старый подход с прямыми записями в ERP приведёт к конфликтам с типовыми механизмами и невозможности обновлять конфигурацию.

Механизм расширений. В УПП любая доработка — это изменение типовой конфигурации. Снятие с поддержки, ручное обновление, конфликты при каждом релизе. ERP поддерживает расширения: отдельные модули, которые дополняют типовой функционал, не модифицируя его. Обновление типовой проходит без конфликтов, расширение продолжает работать. Это меняет всю стратегию сопровождения.

Интеграционные механизмы. УПП интегрировалась с внешними системами через COM-соединение, файловый обмен, OLE. Все эти способы привязаны к Windows, работают только в локальной сети, плохо масштабируются. ERP предлагает HTTP-сервисы, web-сервисы, REST API — стандартные, документированные, работающие через интернет, не зависящие от платформы клиента. Старые интеграции на базе COM придётся переписывать. Но новые интеграции будут надёжнее, быстрее и проще в сопровождении. Веб-сервис, который отдаёт остатки на складе, может одновременно обслуживать сайт, мобильное приложение и дашборд руководителя — без трёх отдельных настроек обмена.

Управляемые формы и управляемые блокировки. УПП работает на обычных формах с автоматическими блокировками — при редактировании документа объект блокируется целиком, что создаёт конфликты при одновременной работе нескольких пользователей. ERP использует управляемые формы и управляемые блокировки: данные блокируются только на уровне отдельных записей и только на время записи. Это снижает количество конфликтов блокировок в разы и ощутимо повышает производительность при большом числе одновременных пользователей.

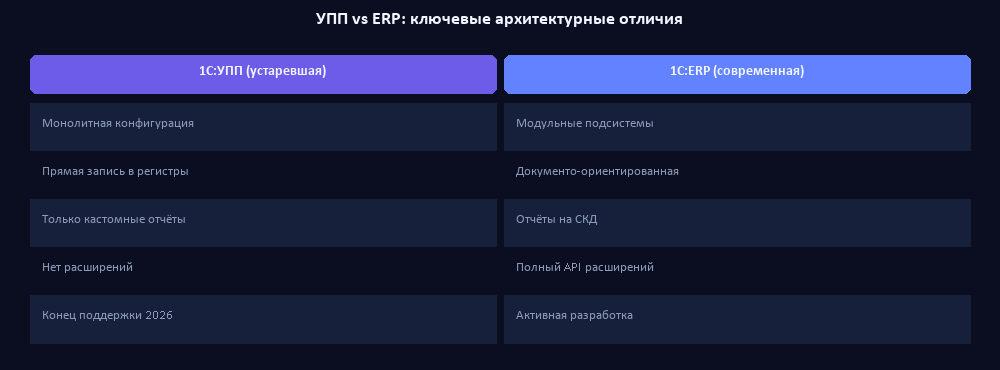

Архитектурные отличия УПП и ERP

Этапы миграции: от аудита до запуска

Миграция — это проект с чёткой последовательностью этапов. Каждый этап решает конкретную задачу и имеет свой уровень риска.

Этап 1. Аудит текущей базы УПП. Инвентаризация доработок, интеграций, регламентных заданий, пользовательских отчётов. Оценка объёма данных, структуры справочников, количества документов. Фиксация бизнес-процессов, которые реализованы через доработки. Результат — документ с полной картиной того, что есть, и оценкой, что из этого нужно в ERP. Срок: 2-3 недели.

Этап 2. Подготовка и оптимизация базы данных. Свёртка базы данных — процедура, которая сжимает историю операций до начальных остатков на выбранную дату. Мы проводим свёртку в 6 стадий: резервное копирование, удаление помеченных объектов, свёртка по периоду, пересчёт итогов, тестирование целостности, формирование документов «Ввод начальных остатков». Параллельно — архивирование прикреплённых файлов, очистка логов обмена, оптимизация индексов. Это сокращает объём переносимых данных в разы и ускоряет саму миграцию. Срок: 1-2 недели.

Этап 3. Проектирование целевой системы. Маппинг справочников УПП на справочники ERP. Определение, какие доработки реализуются через типовой функционал ERP, какие — через расширения, какие — не переносятся. Проектирование новых интеграций взамен старых. Согласование с заказчиком. Срок: 2-4 недели.

Этап 4. Пробная миграция данных. Перенос справочников, остатков, незакрытых документов на тестовую базу ERP. Сверка с данными УПП: итоги по счетам, остатки на складах, взаиморасчёты с контрагентами, незавершённое производство. Выявление ошибок маппинга, дублей, несоответствий структур. Отдельная проблема — перенос плана счетов: в ERP другая структура аналитики, и не все проводки из УПП ложатся на новый план без ручной корректировки. Повторение цикла до достижения приемлемой точности. Как правило — 3-4 итерации. Срок: 2-3 недели.

Этап 5. Доработки и интеграции в ERP. Реализация необходимых расширений, настройка интеграций с внешними системами, перенос пользовательских отчётов. Тестирование на данных из пробной миграции. Срок: 3-6 недель, зависит от объёма доработок.

Этап 6. Обучение пользователей. Занятия на тестовой базе с реальными данными. Каждая группа пользователей — по своим сценариям: бухгалтерия отдельно, склад отдельно, менеджеры отдельно. Подготовка кратких инструкций по ежедневным операциям. Срок: 2-3 недели.

Этап 7. Параллельная эксплуатация и запуск. Финальная миграция данных на рабочую базу ERP. Параллельная работа в обеих системах 2-4 недели. Ежедневная сверка ключевых показателей: обороты по счетам, остатки номенклатуры, сальдо взаиморасчётов. После подтверждения корректности — переключение на ERP как основную систему. Настройка мониторинга: мы подключаем Prometheus и Grafana для контроля производительности ERP в первые месяцы после запуска — длительность проведения документов, время отклика отчётов, нагрузка на СУБД. Это позволяет оперативно выявлять узкие места и устранять их до того, как они станут проблемой для пользователей.

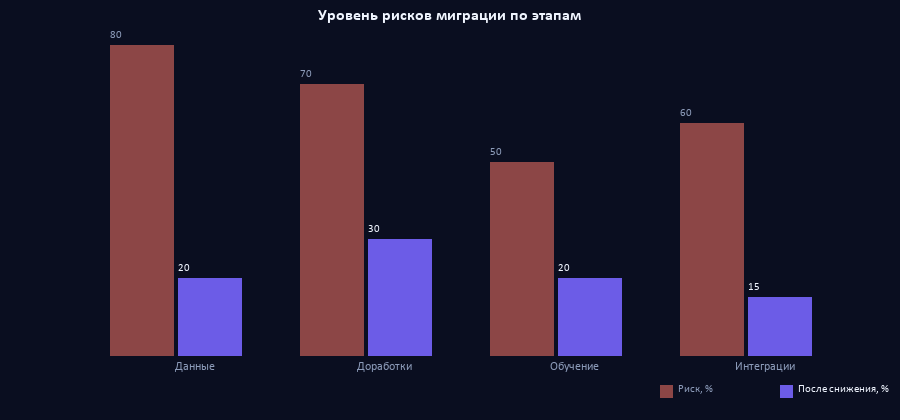

Уровни рисков при миграции по этапам

Что делать с доработками и интеграциями

Доработки — самая болезненная тема при переходе. В типичной базе УПП их десятки: нестандартные печатные формы, дополнительные отчёты, модифицированные формы документов, изменённая логика проведения, внешние обработки.

Пользовательские отчёты. В УПП часто встречаются отчёты, написанные на чистых запросах без использования СКД (системы компоновки данных). В ERP стандарт — СКД. Это мощный инструмент: настраиваемые группировки, условное оформление, пользовательские варианты отчёта без участия программиста. Перевод отчётов на СКД — не просто техническая задача, а возможность дать пользователям больше гибкости. Мы перестраиваем отчёты так, чтобы бухгалтер или менеджер мог самостоятельно менять колонки, фильтры, группировки — без заявки в IT.

Интеграции. COM-соединения и файловый обмен через общие папки — типичный способ интеграции УПП с сайтами, банк-клиентами, ЭДО, складскими системами. В ERP мы заменяем их на HTTP-сервисы: стандартный REST API, который работает через сеть, не требует прямого доступа к серверу 1С, поддерживает авторизацию по токенам. Перестроение интеграций — обязательная часть проекта, и её нужно закладывать в план с самого начала.

Печатные формы. Внешние печатные формы из УПП не подходят к документам ERP напрямую — другая структура данных, другие реквизиты, другие макеты. Их нужно переписывать. Но если оформить их как расширение, то при следующем обновлении ERP они не потребуют доработки.

Регламентные задания. Фоновые задачи: обмен с сайтом, рассылка отчётов, автоматическое закрытие заказов. В ERP для этого есть типовой механизм регламентных заданий с настройкой расписания, логированием, контролем ошибок. Часто бывает, что задача, решённая в УПП сложной доработкой, в ERP решается настройкой типового функционала.

Обработки загрузки данных. В УПП типичная картина — десятки внешних обработок для загрузки прайсов от поставщиков, импорта банковских выписок в нестандартных форматах, обработки файлов ЭДО. Каждая из них привязана к структуре документов УПП. В ERP структура документов другая, и механические копирования обработок не работают. Однако в ERP значительная часть таких задач решается через типовые механизмы загрузки из файлов и правила конвертации — без написания кода.

Общий принцип: не тащить старые костыли в новую систему. Каждую доработку переосмыслить. Если ERP решает задачу типовыми средствами — использовать типовые средства. Если нужна кастомизация — оформить как расширение, не трогая типовую конфигурацию. Это инвестиция в управляемость системы на годы вперёд.

Миграция с УПП на ERP — проект, который требует планирования, методичности и честной оценки рисков. Это не задача на неделю и не задача на вечер пятницы. Это 4-8 месяцев системной работы: аудит, подготовка базы, проектирование, итеративный перенос данных, доработки, обучение, параллельный запуск, мониторинг. Пропуск любого этапа увеличивает стоимость последующих.

Времени для комфортного перехода осталось немного. Каждый месяц промедления сокращает запас на тестирование и обучение — то есть на те этапы, от которых зависит качество результата. Мы проектируем миграцию от аудита текущей базы до мониторинга производительности после запуска — и знаем, где обычно ломается процесс, потому что уже через это прошли.
